Detalhes da Ordem de Produção

A tela de Ordem de produção pode ser acessada pelo menu Produção ‣ Ordem de produção.

../../../_images/img130.png

Tela de Ordem de Produção.

Cabeçalho

Seleção do produto

Para selecionar o campo Nº do produto, clique no CFL do campo para abrir a tela de seleção. É possível escolher um item na lista, digitar o código completo ou apenas o início do código e pressionar TAB.

Nota

Por padrão, apenas os primeiros 100 itens são exibidos no CFL do campo Nº do produto.

Para visualizar todos os itens com roteiro cadastrado, deixe o campo em branco e pressione TAB.

Alguns itens podem aparecer mais de uma vez na lista — isso ocorre quando o item possui mais de um roteiro, como no exemplo abaixo:

../../../_images/img210.png

Item com múltiplos roteiros disponíveis para seleção.

../../../_images/GIF61.gif

Seleção de item e roteiro pelo CFL.

Preenchimento automático dos campos

Ao selecionar o item, os campos abaixo são preenchidos automaticamente:

Campo

Comportamento

Descrição Produto

Descrição cadastral do item.

Rot.

Preenchido com o roteiro escolhido. Pode ser alterado manualmente para abrir outro roteiro do mesmo item.

Quantidade planejada

Quantidade planejada para a produção dos itens na OP.

Depósito

Depósito definido no cabeçalho do roteiro selecionado.

UM

Preenchido com a unidade de medida cadastrada na aba Estoque do item.

Dica

Ao lado do campo UM fica o parâmetro Cálculo manual — veja a seção calculo-manual para o comportamento completo.

Após a seleção do item, a aba Geral também é preenchida automaticamente com as informações do roteiro selecionado, podendo ser ajustada manualmente na OP.

Alteração do roteiro após inclusão da OP

Após adicionar uma OP com o roteiro selecionado, o campo Rot. fica disponível para edição, permitindo trocar o roteiro utilizado na mesma ordem de produção. Ao alterá-lo, as linhas da aba Geral são atualizadas conforme o novo roteiro.

Se o roteiro anterior possuir documentos vinculados na aba Documentos, o sistema exibe uma confirmação antes de desvincular esses documentos de compra/venda:

../../../_images/img0133.png

Confirmação de desvínculo de documentos ao trocar o roteiro.

Aviso

Se confirmado com Sim, todos os documentos existentes para o roteiro anterior serão excluídos.

Nota

Só é possível alterar o roteiro quando o Status da Ordem de Produção é Planejada.

Permitir edição após liberação

Grupos de recursos alternativos na grade

Se a flag Permitir edição após liberação estiver marcada na OP e o grupo de recursos possuir grupos alternativos, a grid passa a exibir o grupo de recursos e seus respectivos grupos alternativos:

../../../_images/img310.png

Grupos de recursos alternativos exibidos na grade da OP.

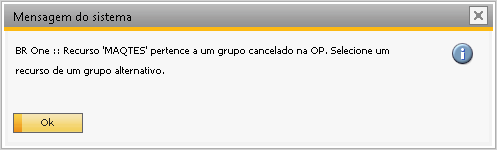

Se o usuário tentar iniciar a produção com um grupo de recursos marcado como cancelado na linha do recurso, a mensagem abaixo é exibida:

../../../_images/img413.png

Alerta de grupo de recursos cancelado.

Aviso

BR One :: Recurso X pertence a um grupo cancelado na OP. Selecione um recurso de um grupo alternativo.

Inclusão de novas operações após a liberação

Com a flag Permitir edição após liberação marcada, uma OP em status Liberada passa a aceitar novas operações — e, dentro delas, novos componentes, máquinas, mão de obra e ferramentas. Operações já existentes não podem ser alteradas ou removidas.

Ao incluir uma nova operação/componente e clicar em Atualizar, o sistema pergunta se deseja recalcular tempos e quantidades planejadas para as novas linhas:

../../../_images/img1514.png

Confirmação de recálculo das novas linhas.

Aviso

BR One :: Deseja recalcular tempos/quantidades planejadas para as novas linhas?

Ao confirmar com Sim, uma segunda confirmação é exibida:

../../../_images/img1613.png

Confirmação final antes de travar as novas operações.

Aviso

BR One :: Após atualização não será possível remover nem editar a(s) nova(s) operação(ões). Continuar?

Após confirmar, novos componentes, máquinas, mão de obra ou ferramentas só podem ser inseridos após a última sequência existente. No exemplo abaixo, a última operação é a sequência 20:

../../../_images/img1712.png

Restrição de edição por sequência.

Aviso

BR One :: Esta OP está liberada,  é permitido editar as operações que foram incluídas após a sequência x.

Data de Vencimento

Se, no cadastro do item do cabeçalho, o campo Leadtime estiver 0 ou vazio e o Leadtime preferencial for Fixo em dias, a data de vencimento é levada automaticamente para os campos de data de início e término:

../../../_images/img510.png
../../../_images/img67.png

Cálculo base alternativo (OP/Roteiro)

Quando esta opção está marcada, o BR One realiza o cálculo das quantidades e tempos das linhas da OP de forma alternativa — útil para cálculos com quantidades muito pequenas. Ao habilitar esta flag, o roteiro criado a partir daí já traz a flag Cálculo base alternativo marcada em seu cabeçalho por padrão:

../../../_images/img71.png

Na criação de uma OP, se a flag estiver marcada no roteiro, ela também vem marcada na OP — e o campo Quantidade planejada é preenchido com a quantidade definida no cabeçalho do roteiro:

../../../_images/img8.png

Os campos de quantidade base e tempos variáveis das linhas são copiados diretamente do roteiro:

../../../_images/img9.png

Fórmula e exemplo de cálculo

O cálculo é sempre baseado na quantidade do cabeçalho do roteiro. Considere os dados abaixo:

Dado

Valor

Quantidade roteiro (cabeçalho)

25.000

Quantidade planejada OP (cabeçalho)

25.000

Quantidade base (linha)

0,01

Quantidades:

Quantidade base / Quantidade roteiro × Quantidade planejada

0,01 / 25.000 × 25.000 = 0,01     (planejada = 25.000)
0,01 / 25.000 × 50.000 = 0,02     (planejada = 50.000)

Tempos: a mesma regra se aplica aos tempos variáveis das linhas.

Tempo variável / Quantidade roteiro × Quantidade planejada

8,00 / 25.000 × 25.000 = 8,00     (planejada = 25.000)
8,00 / 25.000 × 50.000 = 16,00    (planejada = 50.000)

Tipo de Ordem de Produção

O campo Tipo indica o tipo da ordem de produção. Por padrão, vem sempre preenchido como Padrão, podendo ser alterado para Retrabalho ou Desmontagem:

../../../_images/img1017.png

Status da Ordem de Produção

Fluxo de status

Para alterar o status de uma OP, basta selecionar o status desejado no campo Status.

Transição

Regra

Inserção da OP

Sempre inicia com status Planejada.

Planejada → Liberada

Permitido a qualquer momento.

Liberada → Planejada

Permitido — a OP liberada pode retornar a planejada.

Liberada → Fechada

Permitido, respeitando as regras de fechamento abaixo.

../../../_images/img1117.png

Cancelamento

Uma OP que ainda não foi liberada nem fechada pode ser cancelada.

Nota

  • Uma OP com apontamentos não pode ser cancelada.

  • Uma OP com apontamento de tempo em aberto não pode ser fechada.

O caminho para o cancelamento é:

../../../_images/GIF91.gif

Fluxo de cancelamento da OP.

Fechamento

Importante

Para fechar uma OP, o usuário logado precisa possuir licença do tipo Financial ou Professional, além de autorização para realizar lançamentos contábeis manuais.

Se a OP tentar ser fechada sem que usuário logado e usuário adicional possuam autorização para lançamento contábil manual:

../../../_images/img1218.png

Aviso

BR One :: Não é possível fechar a OP. Usuário não possui autorização para realizar lançamentos contábeis.

Se a OP tentar ser fechada sem que usuário logado e usuário adicional possuam autorização para reavaliação de estoque:

../../../_images/img1317.png

Aviso

BR One :: Não é possível fechar a OP. Usuário não possui autorização para realizar reavaliação do estoque.

Se a OP tentar ser fechada sem que o usuário logado possua licença/autorização e não houver usuário adicional cadastrado:

../../../_images/img1417.png

Aviso

BR One :: Não é possível fechar a OP. Não existe usuário configurado para realizar esse processo.

Cálculo manual

O campo Cálculo manual pode ser marcado para OPs com status Planejado ou Liberado — e altera o comportamento de bloqueio das colunas conforme a tabela abaixo:

Status da OP

Cálculo manual

Comportamento

Planejado

Desmarcado

As colunas Quantidade planejada, Tempo planejado, Data/Hora início e Data/Hora término ficam bloqueadas para edição nas linhas.

Planejado

Marcado

As colunas acima ficam habilitadas para edição.

Liberado

Desmarcado

Toda a matriz de linhas fica bloqueada para edição.

Liberado

Marcado

Apenas Data início, Hora início, Data término e Hora término ficam habilitadas.

Nota

Com o campo desmarcado, a quantidade planejada, o tempo planejado e as datas/horas de início e término das linhas são sempre recalculados de acordo com a data de vencimento da OP, antes de cada adição ou atualização.

Duplicação de OP

Ao duplicar uma OP, se os dados da grid forem diferentes do conteúdo do roteiro original, esses dados não são alterados na duplicação — apenas se o roteiro em si for modificado.

Coluna fator peso

Esta coluna é exibida na Ordem de Produção apenas quando o parâmetro Cálculo automático de componente (Peso/Fator PA) estiver marcado nas configurações de Produção (aba Roteiro).

Nota

Os valores são carregados automaticamente a partir do roteiro selecionado na OP — não é permitida a edição manual.

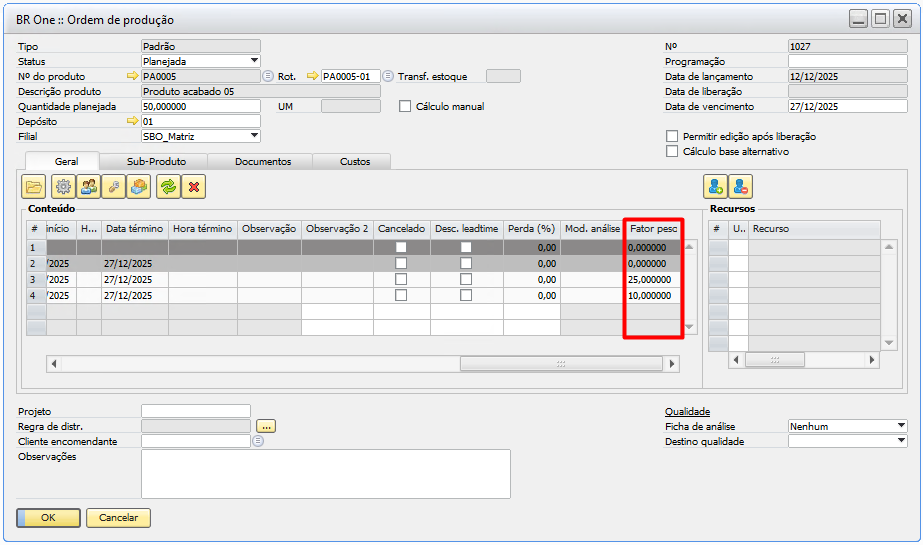

../../../_images/OP_FatorPeso.png

Coluna “Fator Peso” na grade da OP.
